2023-11-14 16:33:03          来源:攸县融媒体中心 | 编辑:皮宇 | 作者:彭亮霞 夏笛(见习)罗刘芳(实习)          浏览量:3896

近日,攸县广寒坪抽水蓄能电站可行性研究意见获水利水电规划设计总院批复。攸县广寒坪抽水蓄能电站项目是攸县有史以来单体投资最大的项目,电站上水库位于黄丰桥镇广和村,为了避开附近11株珍稀保护植物,新设计方案比原方案多花5亿多元。

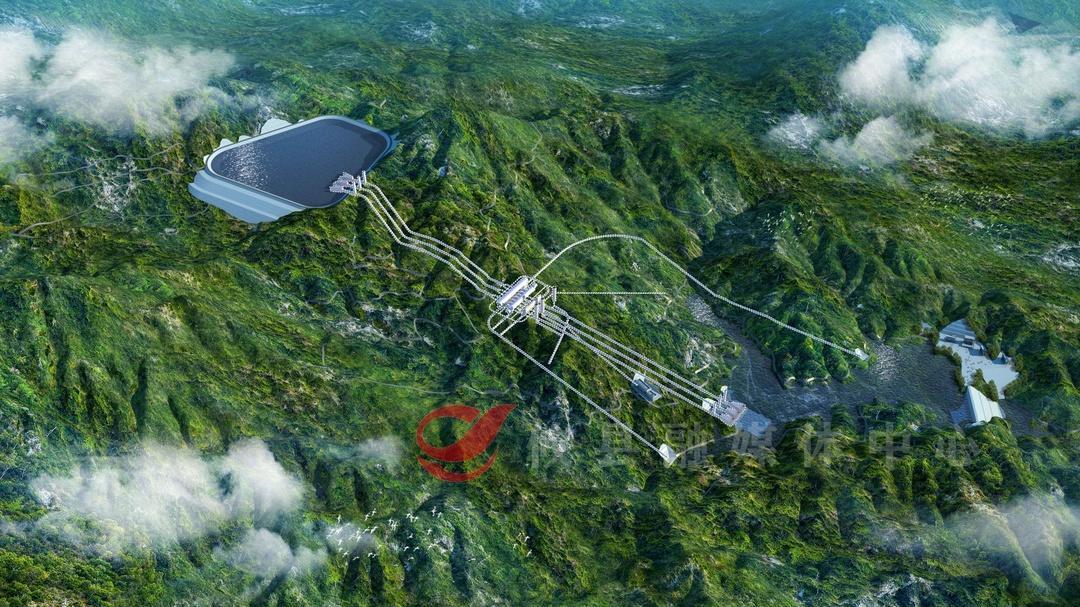

攸县广寒坪抽水蓄能电站项目是湖南省“十四五”规划能源建设重点项目,电站装机容量180万千瓦,枢纽工程主要包括上水库、下水库、输水系统、地下厂房及开关站等建筑物,项目建成后,预计年发电量19.14亿千瓦时。早在2021年12月,电站上水库主坝的设计方案就已经出来了,但在2022年1月份设计院内部审查的时候,却对最初的设计方案予以了否定。

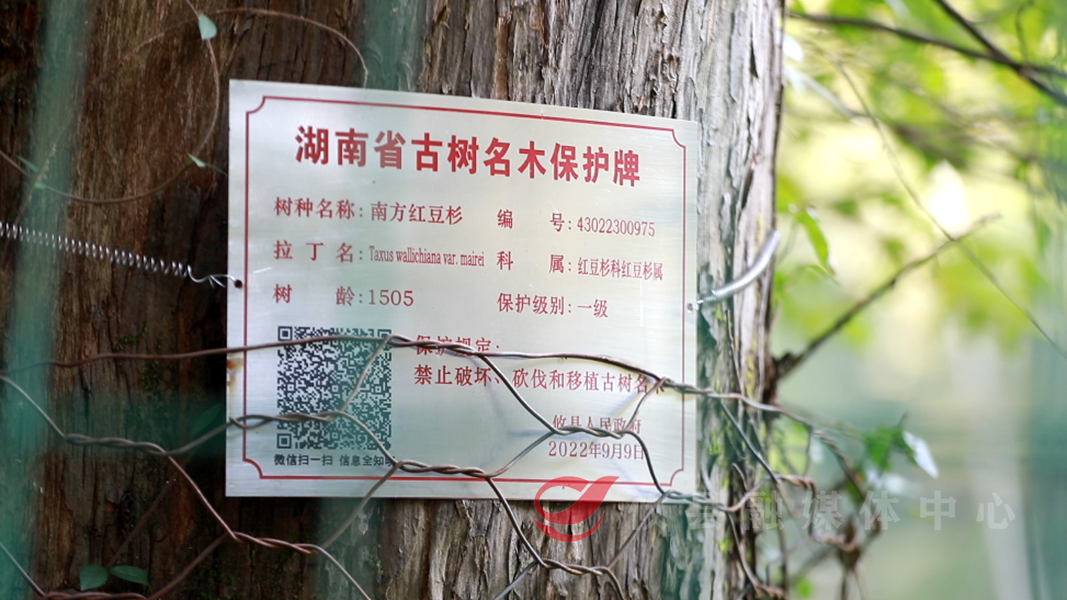

湖南攸县抽水蓄能有限公司副总武洋介绍:“最初设计方案的坝址是在广寒宫下游两侧山的垭口处,附近有11株的珍稀保护植物,其中有6株是国家一级重点保护野生植物,一株南方红豆杉,树龄有1500年,由于涉及生态环境保护影响,还有后期对施工的影响,我们和设计院经过联合讨论把原来的坝址方案否定了。”

在习近平生态文明思想指引下,攸县广寒坪抽水蓄能电站上水库主坝设计如何避开附近11株珍稀保护植物,成为必须解决的课题。生态优势金不换!共同投资建设攸县广寒坪抽水蓄能电站项目的中国三峡建工(集团)有限公司和中国建筑第五工程局有限公司都不含糊:改,坚决改!

专家、领导群策群力,重新修改设计,提出多种方案,反复比较论证,最终,新设计方案比原方案多花5亿多元。

武洋:“最终的实施方案是在原坝址的基础上,向南侧移了300米左右。坝的长度由原来的130多米调整为860米,坝的高度上升了20多米,坝体填筑工程量增加了大概5倍。最终造成的对整个项目的经济投入影响在5个亿左右。”
