移民搬迁安置工作是广寒坪抽水蓄能项目顺利推进的关键环节,事关群众切身利益和社会稳定,工作责任重大、任务艰巨。今年以来,广寒坪抽水蓄能项目工作专班采取“5+2”“白+黑”“晴+雨”的工作模式,全力推进移民搬迁安置工作。

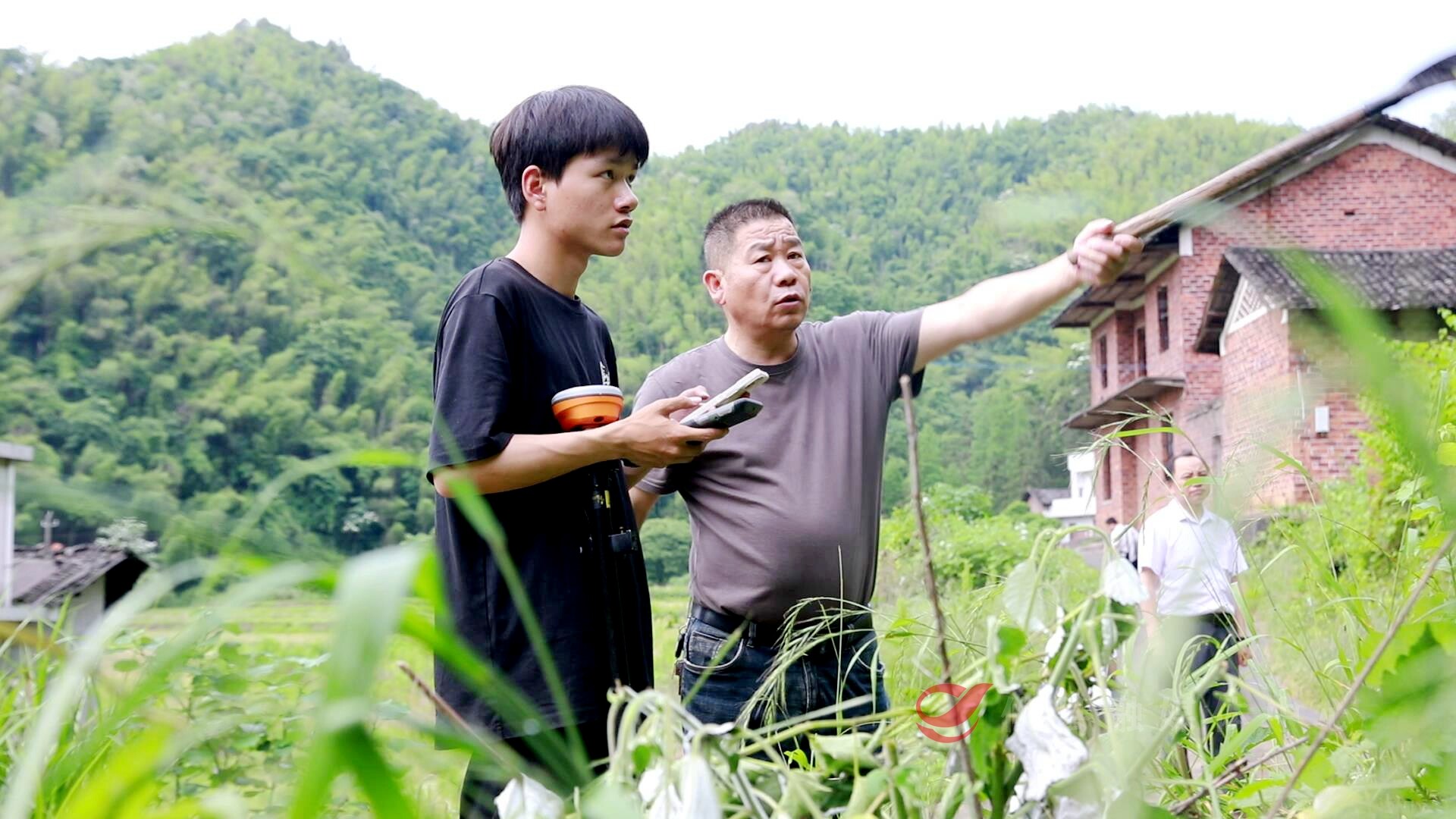

在皇图岭镇山关村辽里组的一处山脚下,广寒坪抽水蓄能项目皇图岭工作专班工作人员、组长、村民和测绘人员一起,正在对征地面积存在分歧的田土进行复核。

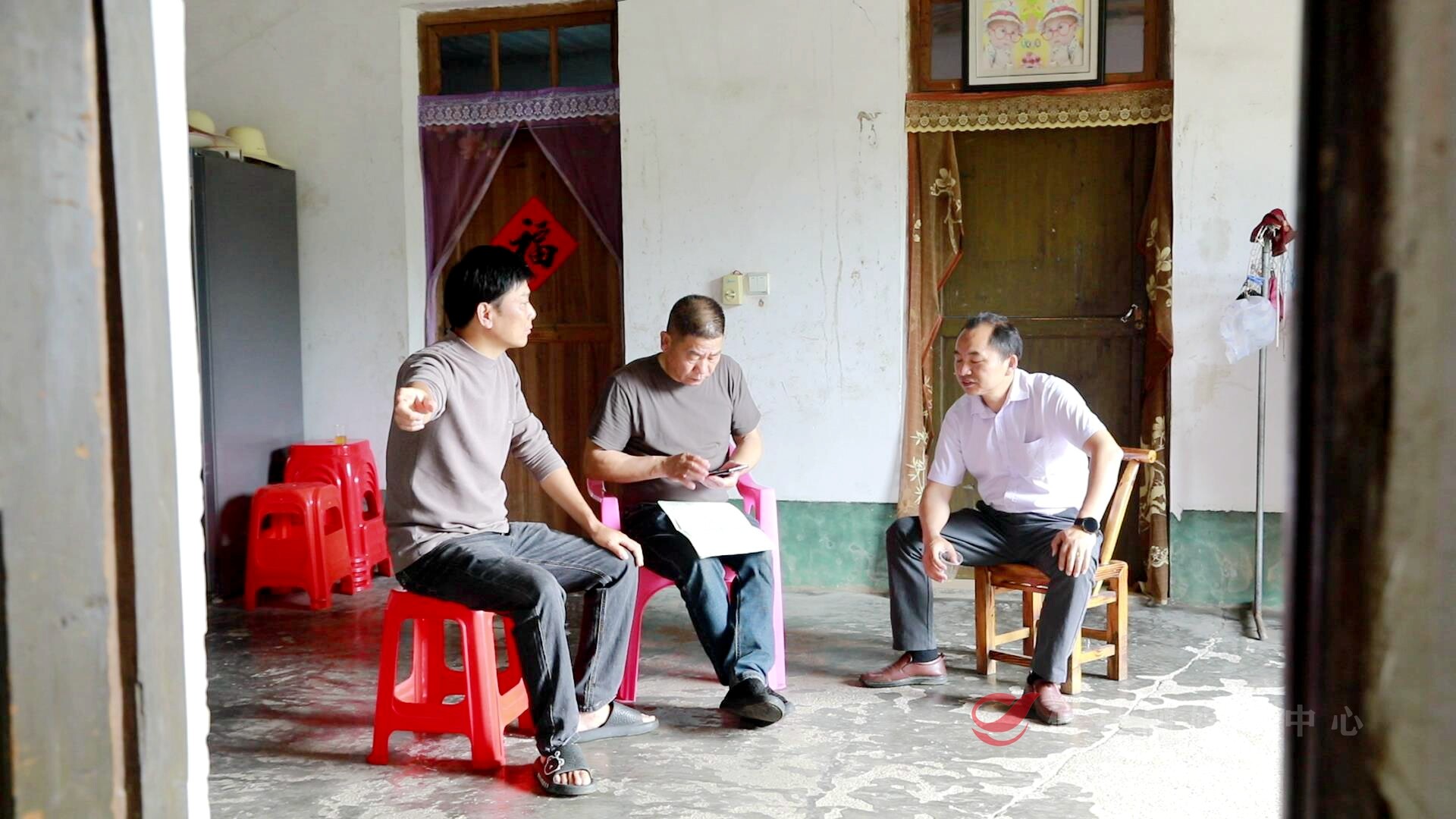

攸县广寒坪抽水蓄能项目皇图岭工作专班工作人员张思红:“5月20号就开始就签搬迁协议了,在签搬迁协议之前,包括各方面的数字,必须要准确无误的下达各户去。”

去年9月份,广寒坪抽水蓄能项目所在地的黄丰桥镇、皇图岭镇的工作专班就开始对项目征地涉及的林地、土地进行组界、户界的划分。要想做好林地界限的划分并不是一件容易的事情,山关村山脉绵延,山高林密,20世纪60年代林地确权留下的标记也已经模糊不清。
皇图岭镇山关村三里组组长柳建云:“比较难搞,因为好多年以前,不像现在科技那么发达,以前就是自己那指定的,就是说你这个组在这个地方,他那个组在那个地方,所以说现在弄这个比较难。”

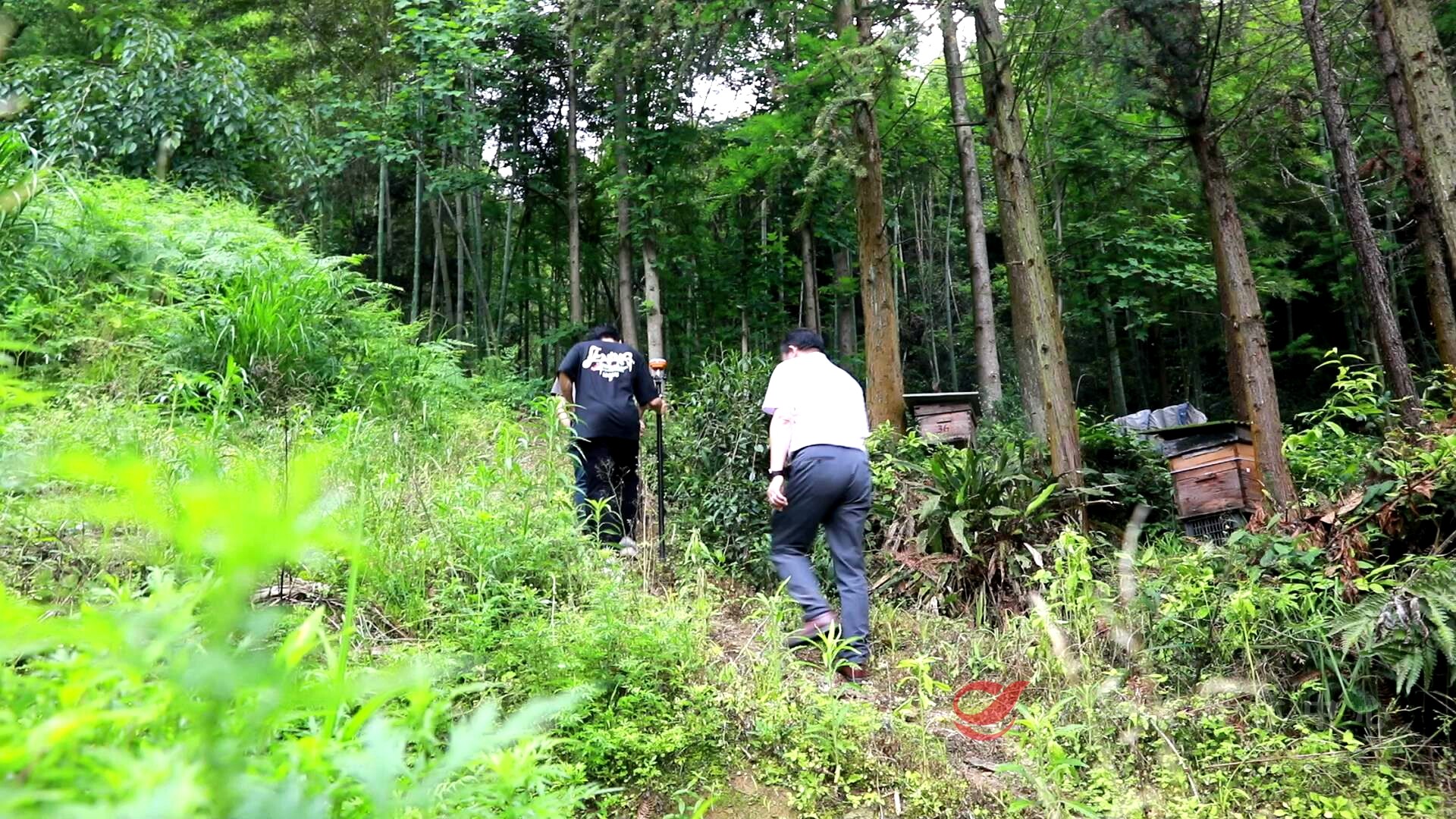

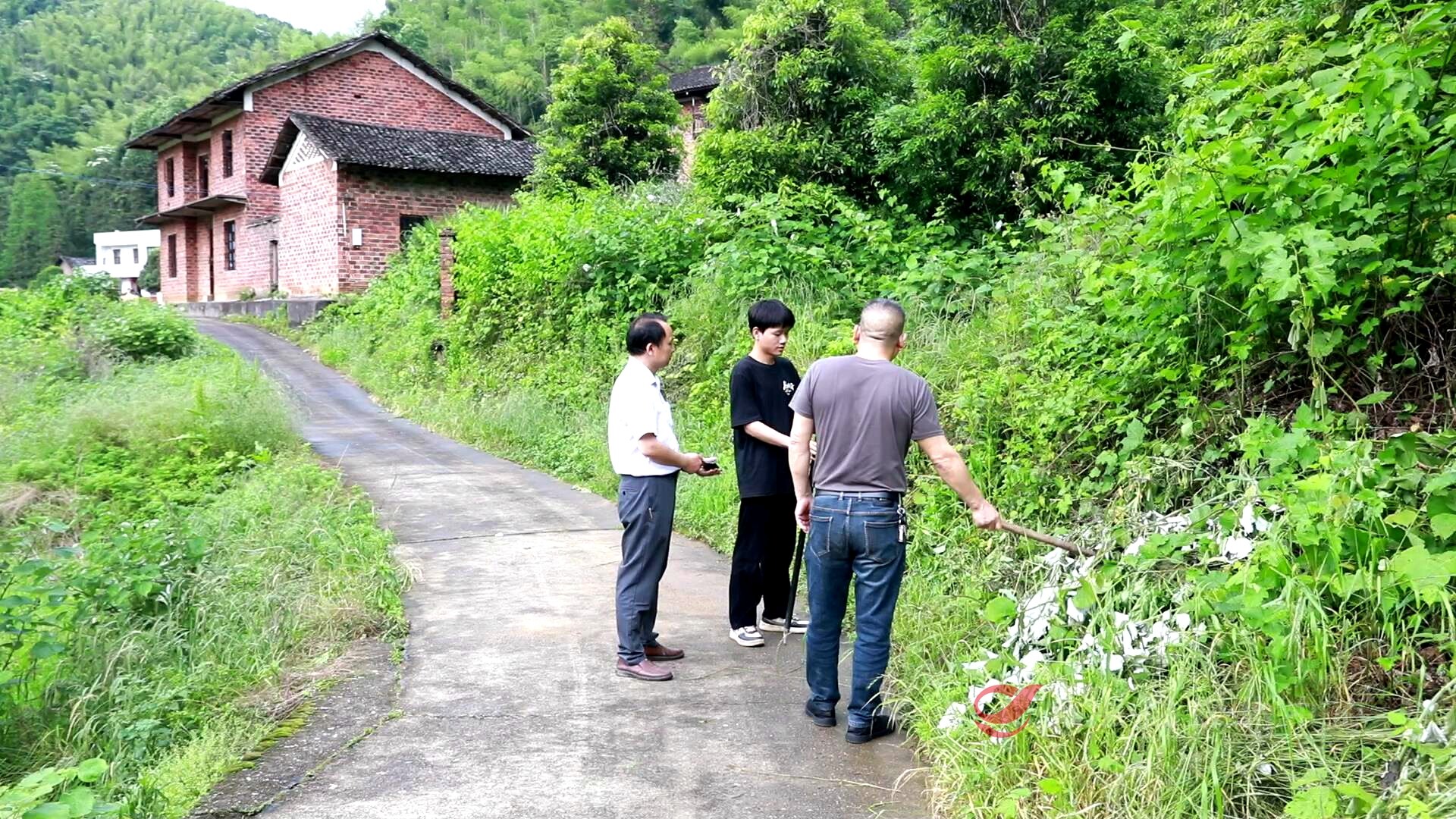

为了做好林地组界、户界的划分,当地村民组长带队,专班工作人员、测绘人员一起,从密林中砍出道路,翻山越岭做测量,为的就是把每一寸林地都测量准确,让村民吃下定心丸。
株洲洣地测绘有限公司测绘员丁飞翔:“他们基本上二三十年也没有上过山了,基本上没有路,路都是慢慢地一滴滴劈出来的,砍出来的也没有,没有办法,必须要把他们分清楚嘛,都是这样子爬上去的,基本上受伤还是比较日常的,身体已经适应了,受了伤,涂点药过几天就好了。”

皇图岭镇山关村三里组组长柳建云:“一般早上7点多钟你就到了山顶,要搞到12点多钟下来,像去年9月份的时候,天气就比较炎热,下来的时候一身都是汗,山上里面有好多蚊子,身上都是叮咬的痕迹,但是大家都吃苦耐劳,一起把这个事情做好。”

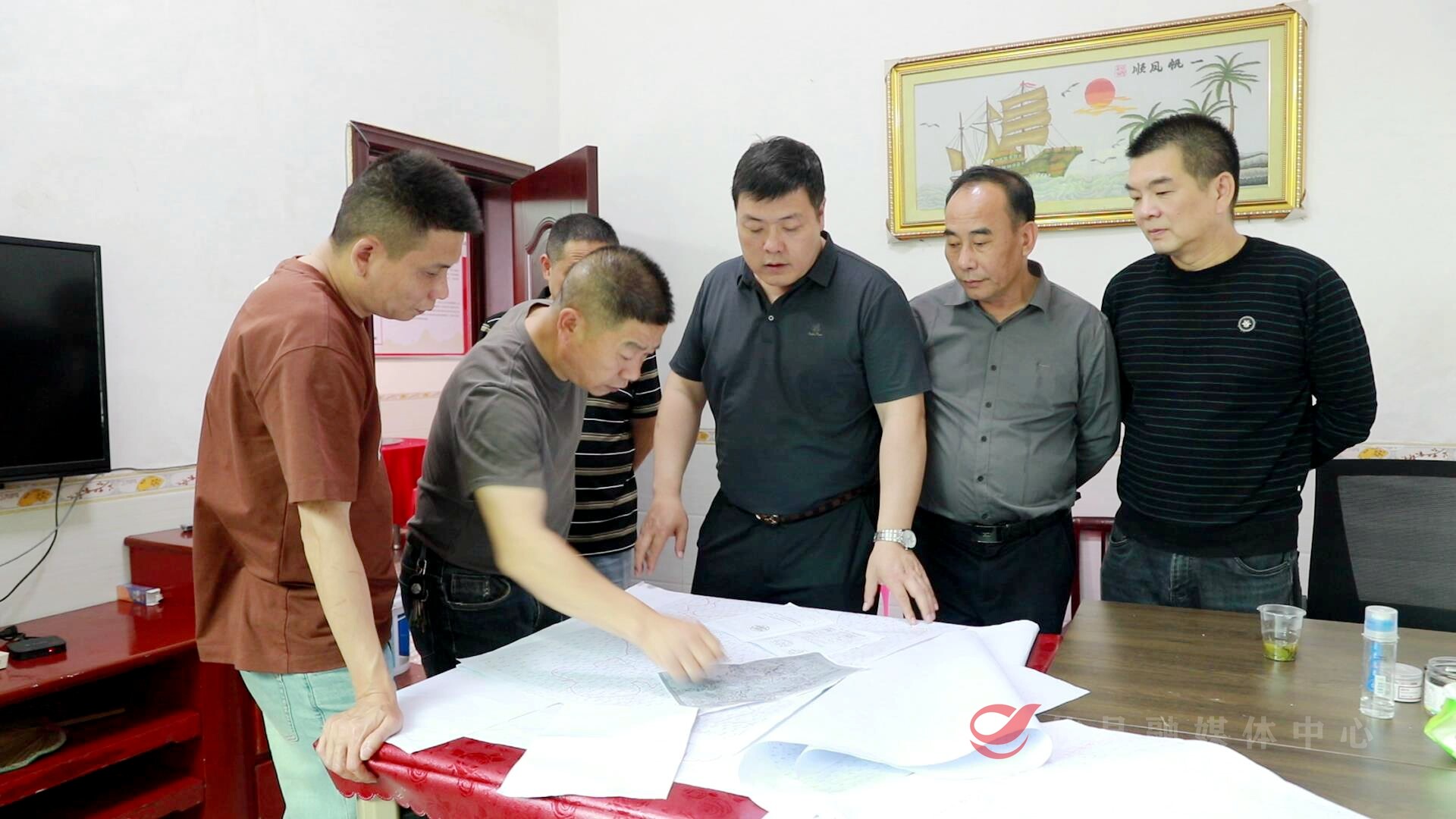

从去年9月初到今年4月中旬,经过近8个月的努力,山关村被征用的林地、土地的面积测量完成后,在村民家中进行了公示。
攸县广寒坪抽水蓄能项目皇图岭工作专班工作人员张思红:“第三步就是把测量的数据,我们要公开公平公正,就公示出来了,让所有人都知道,自己到底有多少山、多少水田,在哪个位置,面积有没有对。”

4月底,广寒坪抽水蓄能项目皇图岭工作专班工作人员完成对存在分歧的林地、土地进行复核。五一假期,专班工作人员放弃休假,加班加点,完成征地协议和青苗补偿协议的签订,为5月20日第一批房屋搬迁协议的签订做好准备。
一审:刘洁琼丨二审:蔡晓雅丨三审:刘峰
监制:吴辉兵
责编:卢绮雯
来源:攸县融媒体中心

版权作品,未经授权严禁转载。经授权后,转载须注明来源、原标题、著作者名,不得变更核心内容。
【2022-3-26成长ABC】高楼小学:红色文化浸润 爱驻最美村小
【2022-2-26成长ABC】以爱筑校 护航成长
【2022-01-08成长ABC】株洲市最美村小之丫江桥仙石小学:用心育人 用情润心
【2021-12-11成长ABC】国培育精英 携手促提升
【2021-11-13成长ABC】攸县话,你会说吗?
【2021-10-30成长ABC】“芙蓉学校”花开攸州 乡村教育再添新军
【2021-10-16成长ABC】风雨中的向阳花
【2021-10-02成长ABC】不惧挫折 坚毅前行
下载APP
分享到
